Skip to content

Map Status

Forfatter: Lars Klindt

Dette er vejledning til anvendelse af ”Map Connect – Map Status. Map Status er et tilkøbsmodul til Map Connect og kan desuden købes som stnad-alone program. Map Status er optimeret til visning af status på et lednignsprojekt for lednigner der enten er under etablering eller renovering. Map Status hjælpe alle på byggepladsen med at kende de rette indeformationer omkring ledningsoplysninger og status på opmåling og optaget TV på slidevandsledninger.


Map Status - Et stærkt styringsværktøj

Map Status er et nyttigt styringsværktøj for bygherrer og entreprenøre i den konstante søgning på status på projekter. Map Status hjælper med at give et så præcist og opdateret overblik over status ledninger som muligt. Under byggemøde og andre vurderinger på et projekt, er Map Status med til at visualisere eventuelle problemstillinger, og er et foetrukkent værktøj i adskillige kommuner og forsyningsselskaber i Danmark.

Overblik og lethed… Map Status gør især en stor forskel i forhold til overblikket og muligheden for at tage hurtige beslutninger baseret på præcise data. Ifølge flere projektledere der er anvendere i dag ved Geopartner, så er det særligt værdien af visualisering og dataindsamling, der skiller sig ud. Hertil kommer også letheden i det enkle idet komplekse ledningsinformaitoner er indpakket i en let og enkel brugergrænseflade hvor enkle og avancerede forespørgsler er pakket ind i en moderne web-applikation.

Effektivisering gennem digitalisering… I forbindelse med integrationen af TV-inspektioner i systemet nyttiggøres muligheden for at inddrage flere forskellige datakidler, der traditionelt er svære at håndtere for godkendelsesprocessen af ledningsprojekter. Dette giver samlet set en tidsbesparelse og nemmere grundlag for at kommunikere og godkende strækninger. Hertil kommer den detaljerigdom kortet kan udbyggges med til at præcisere ledningsdata, både før-, under- og efter projektet. Data opsamlet ved projektet kan endvidere bruges ved drift til styring af frmetidige drift- og vedligheodlesesinformationer, således ledningsdata i hele røret levetid, ajourføres og foregår i ét samlet datasæt.

Tidsbesparelser og fremtidssikring… Med Map Status kan Kolding Kommune nu hurtigt finde præcise informationer om ledninger, hvilket sparer tid, både i nuværende og fremtidige projekter.

Denne fleksibilitet gør Map Status til et værdifuldt redskab for både planlægning og udførelse, hvilket har resulteret i en mere gnidningsfri proces med færre stopklodser.

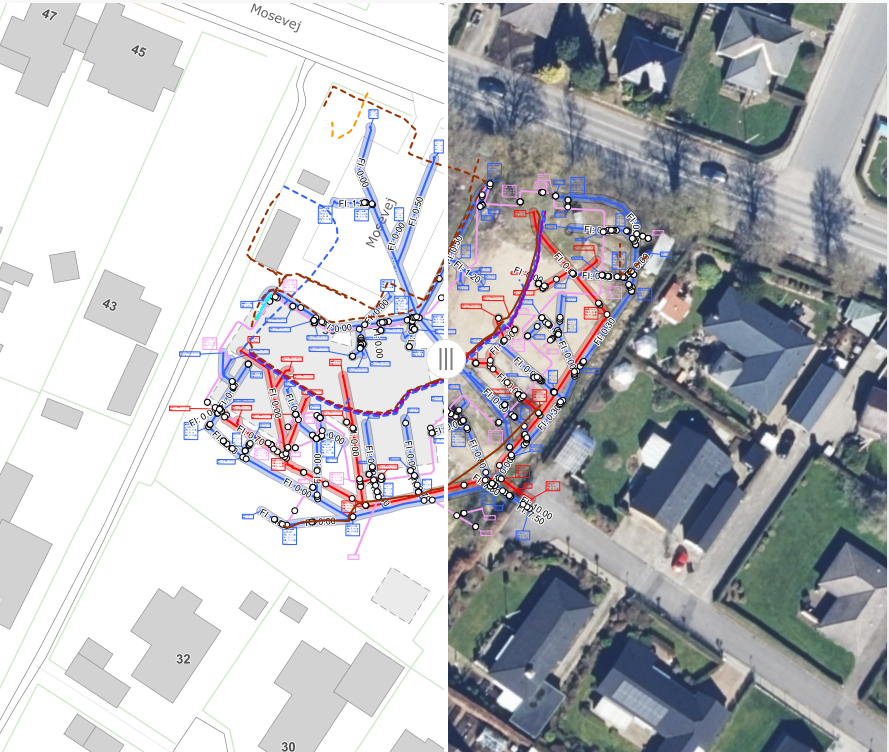

Map Status i aktion
Map Status i aktion

Brug af Map Status

Map Status er en konfiguration, der er bygget på Geopartners platform ‘Map Connect’.

Map Status indeholder derfor mange af de samme funktioner der findes i Map Connect. Ved brug af kortløsningens info- søgnings- og filtreringsfunktioner, kan yderligere detailinformationer omkring brug og anvendelse af disse funktioner findes i den generelle Map Connect vejledning. Se link til vejledningen her: https://d30als4lloeu8a.cloudfront.net/.

Første brug af Map Status

Ved brug af mapstatus er det vigtigt at du inden brug gør dig klart at du er bekendt og indforstået med rammerne for brug af Map Status:

Map Status - vilkår for anvendelse

Ved brug af mapstatus er det ligeledes vigtigt at du kender vilkår:


Oversigt over lag

Der er i Map Status åbnet adgang for de lag og forsyningsarter der er tilføjet til det konkrete projekt.

Ved første start af Map Status vises kortbilledet i en oversigtsvisning, Herfra kan lag tændes og slukkes efter behov.

Data i kortet ajourføres efter nye opmålinger ved behov.. Ved opdatering af data sker føglende:

  • Data ajourføres
  • Scripts og regler afvikles
  • Opdatering af kvalitetssikringslag (Bagfaldsrisiko mm.)
  • Monitorering af fejl i processen meldes automatisk ind til Geoaprtners support. Hvis ingen fejl er sket, er ajouirføringen af Map Status gennemført med succes og klar til brug.

Alle analyser og kvalitetssikringslag opdateres automatisk som en del af den natlige import af data og i overensstemmelse med de gældende regler uden behov for manuelle indgreb. Effekten er at brugere med adgang til Map Status, får et opdateret og pålideligt redskab til validering af nyeste status på projektet.

Standardregelsættet og de automatiske opdateringer sikrer, at systemet fungerer optimalt fra dag ét, med minimal konfigurationsindsats for brugeren. Denne tilgang sikrer en brugervenlig og intuitiv løsning.

Lagene i Map Status er opdelt i grupper af lag. Hver gruppe gennemgås herunder for indhold og oplysninger:

Afløb

Afløbslednigner eller de omkransende projektarealer, vises i alle målforhold.

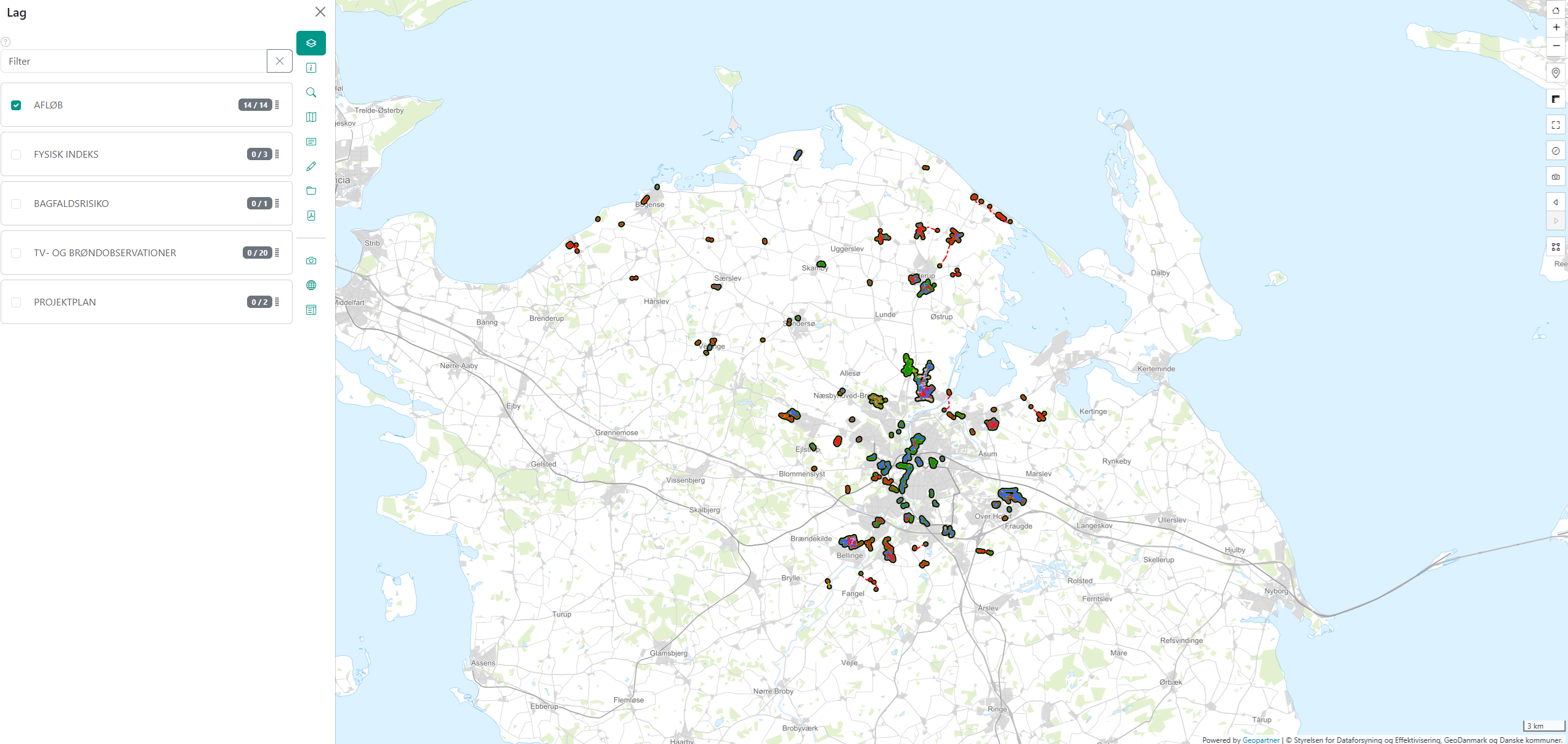

Vandcener Syd, Afløbslagprojekter på fyn
Vandcener Syd Afløbslagprojekter på fyn

Når der zoomes ind i kortet, vises flere detaljer afhængigt af målforholdet. Ved brug af kortløsningens info- søgnings- og filtreringsfunktioner, kan yderligere detailinformationer findes i kortløsningen. brug af funktioenr er ikke gennemgået i denne vejledning og der henvises til den generelle WebGIS vejledning for brug af alm. og avancerede kortfunktioner.

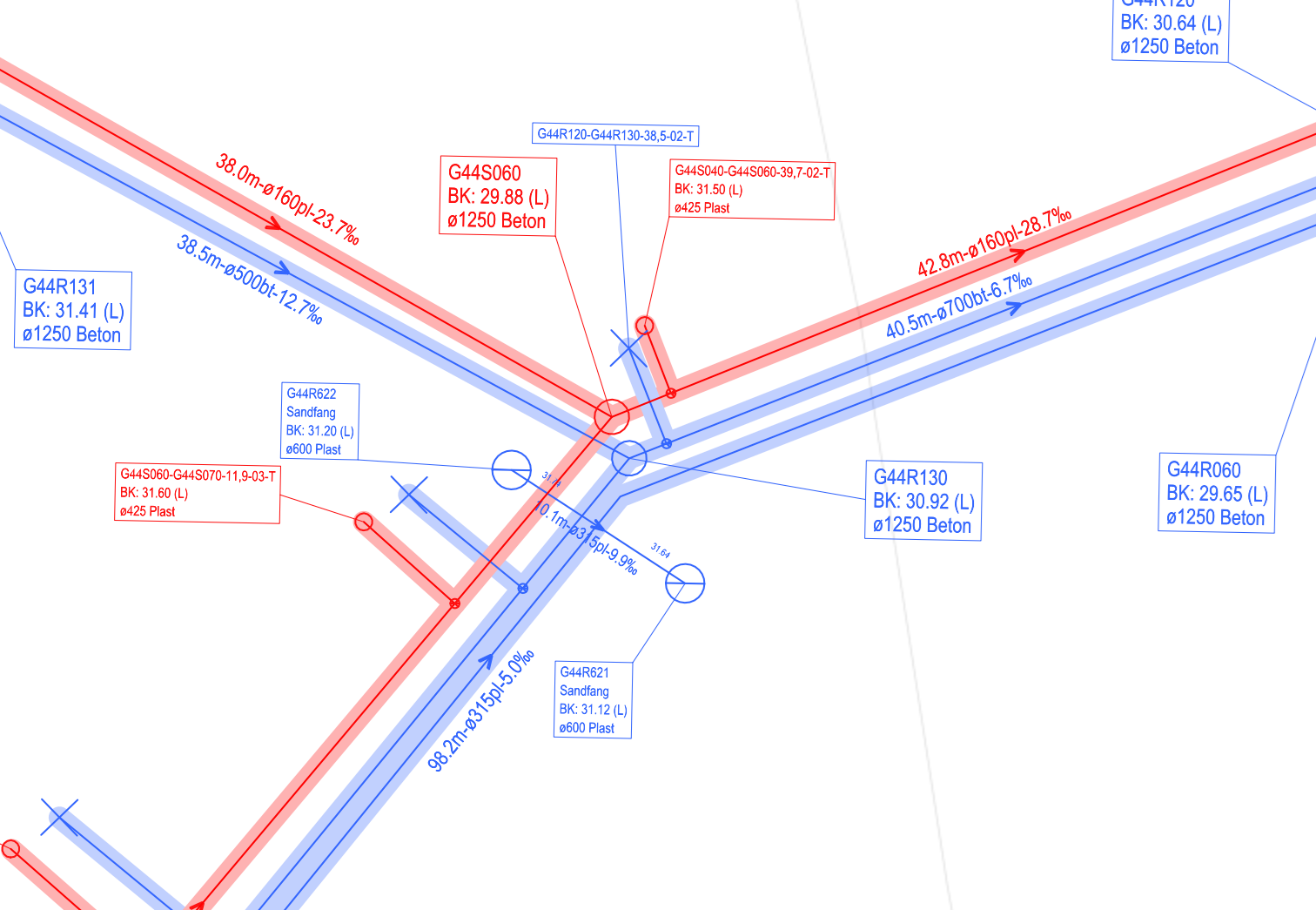

Detaljerede spildevandsoplysninger på opmålte ledninger
Detaljerede spildevandsoplysninger på opmålte ledninger

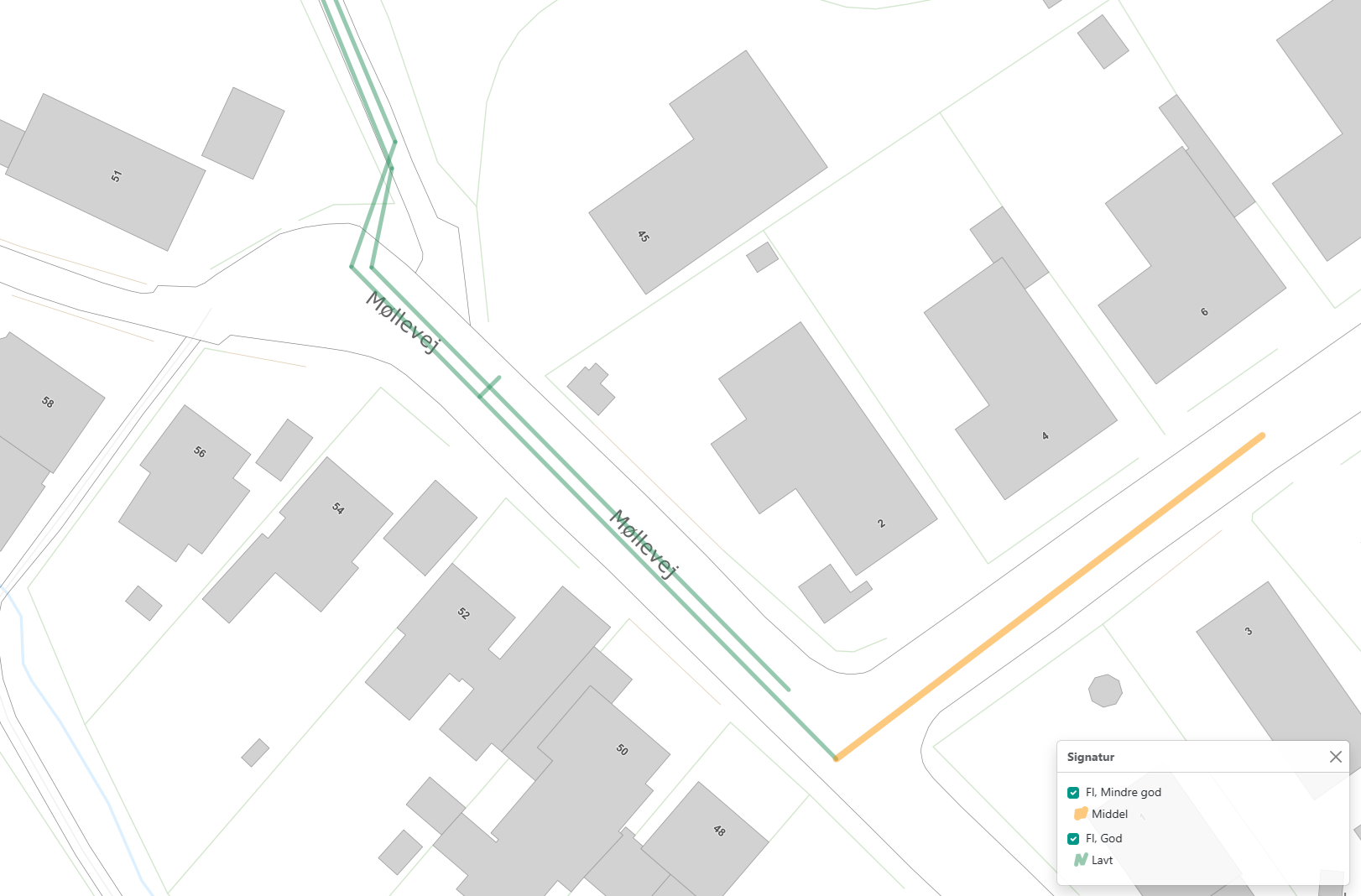

Fysisk indeks

Fysisk indeks vises i 3 kategorier: ‘Kritisk’, ‘God’ og ‘Mindre god’. Eksempel på visning framgår af billedet herunder:

Fysisk indeks og signaturer
Fysisk indeks og signaturer

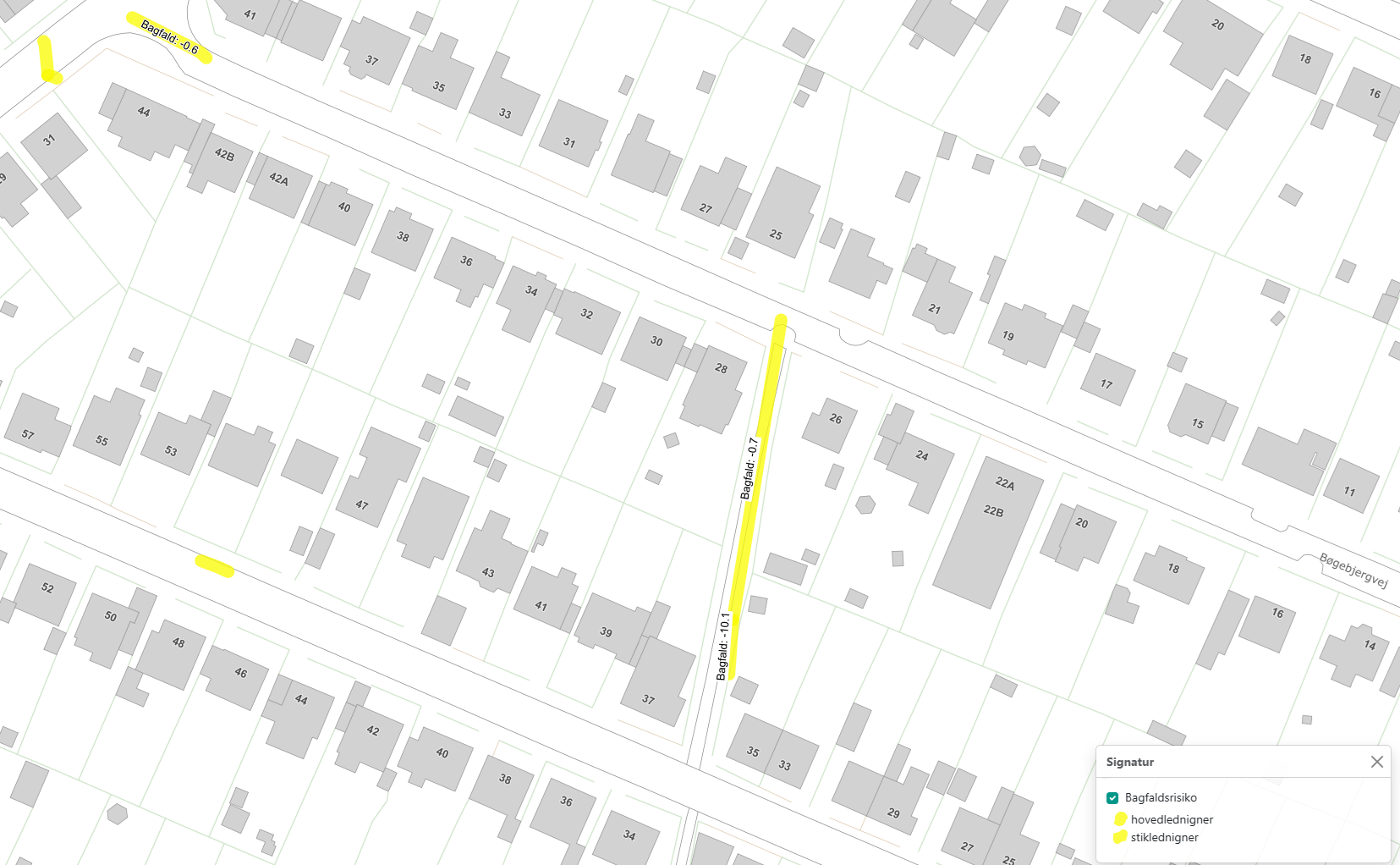

Bagfaldsrisiko

Bagfaldsrisiko er en beregnet egenskab, der sikrer opmærksomhed på lednigner med meget lidt fald, eller risiko for bagfald. Data ajourføres efter hver indlæsning af de opmålte ledningsopluysnigner. Det betyder at beregning af teoretisk bagfaldsrisiko er en god anvisning til kvalitetssikring af målinger, projektevaluering og yderligere drføtelser til byggemøder.

Risiko for bagfald (beregnet)
Risiko for bagfald (beregnet)

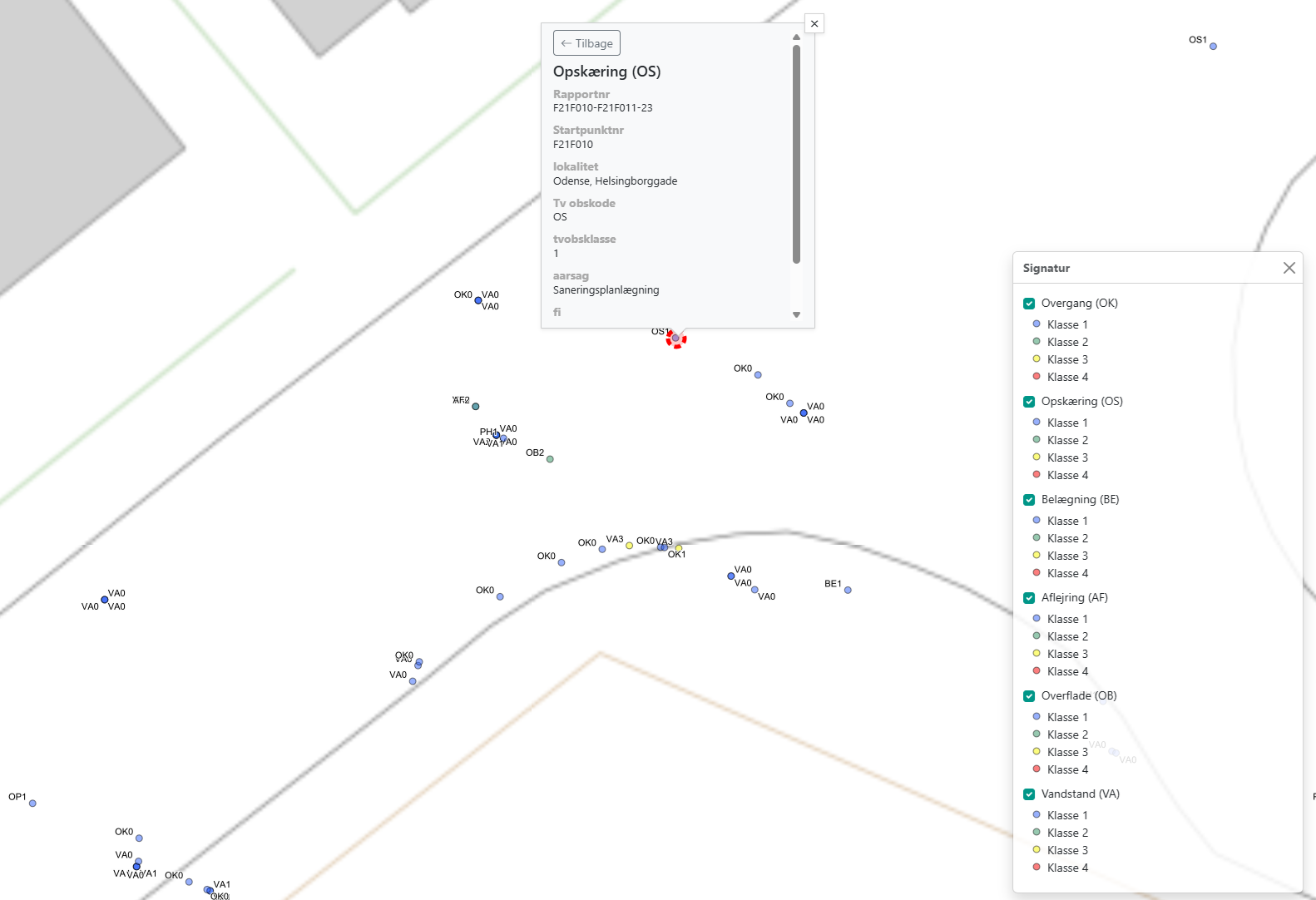

TV- og brøndobservationer

TV- og brøndobservationer giver mulighed for at se klassifikationer, observeret fysisk indeks og yderligere detailinformationer ved markering af info på den valgte observation.

TV- og brøndobservationer
TV- og brøndobservationer
Projektplan

Den oprindelige projektplan er statisk og skal betragtes som et kulissekort. Den kan opdateres efter ønske og udgivning af nye versioner fra Ingeniøren. Projektplanen sammenholdt med de opmålte ‘som bygget’-informationer, udgør et reelt og godt grundlag for status på projektet.

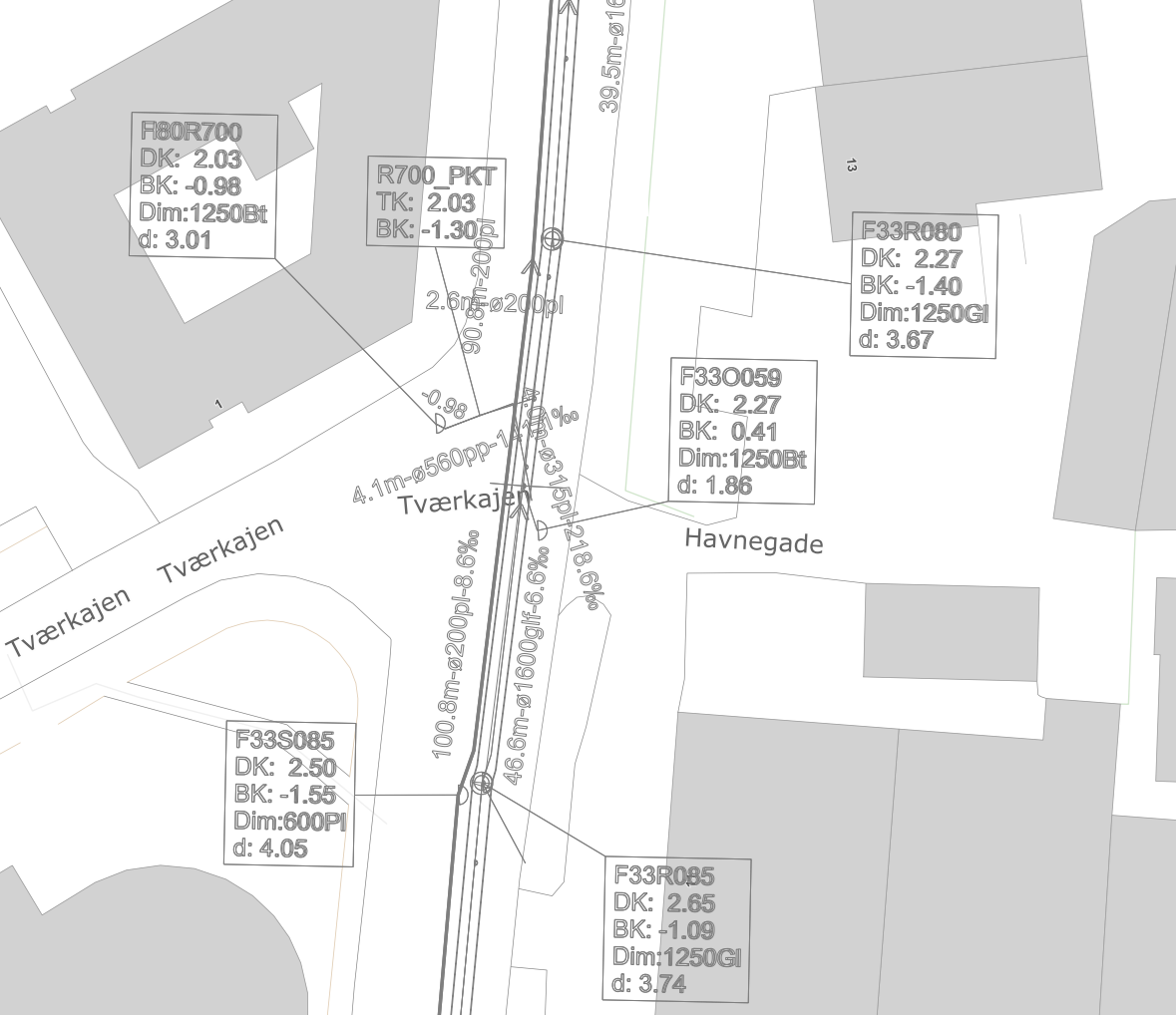

Projektplan
Projektplan

Administration af Map Status

Dette er en intern administrationsguide for brug af Geopartners medarbejdere.

Etablering af ny Map Status

Denne handling kan ikke gøres før der som minimum ligger en eller anden slags data i databasen (opmålingsdata eller projekttegninger). Forudgående for etablering af en ny kunde, er der sket en databaseimport, hvor et nyt databasechema er etableret svarende til det navn kunden har. Denne vejledning viser hvordan man aktiverer Map Status første gang for at kortvisning aktiveres og i fremtiden vil synkroniseres med de data der kopieres til Map Status.

Denne vejledning omhandler, aktivering af WebGIS for Map Status. Aktivering af WebGIS er nødvendigt for at instruere WebGIS programmet om at der er lagt en ny Map Status konfiguration ind. Denne handling er nødvendig efter etablering af Map Status ved import af en ny kundes dandas- eller projekt-data. I tilfælde af ajourføring af data er denne handling ikke nødvendig og data vil slå igennem på WebGIS, så snart det er synkroniseret til databasen.

I praksis sker det at WebGIS løsningen danner en ’map’ file til instruktion for MapServer, indeholdende opsætning af kortsymboler og lagliste.

  1. Gå ind på linket: https://mapgogc2.geopartner.dk/
  2. Indtast brugernavn og adgangskode for mapstatus brugeren.
  1. Gå ind under navnet på valgte konfiguration du øsnker at aktivere eller tilpasse – og klik på tandhjulet

    Vælg Map Status konfiguration
    Vælg Map Status konfiguration

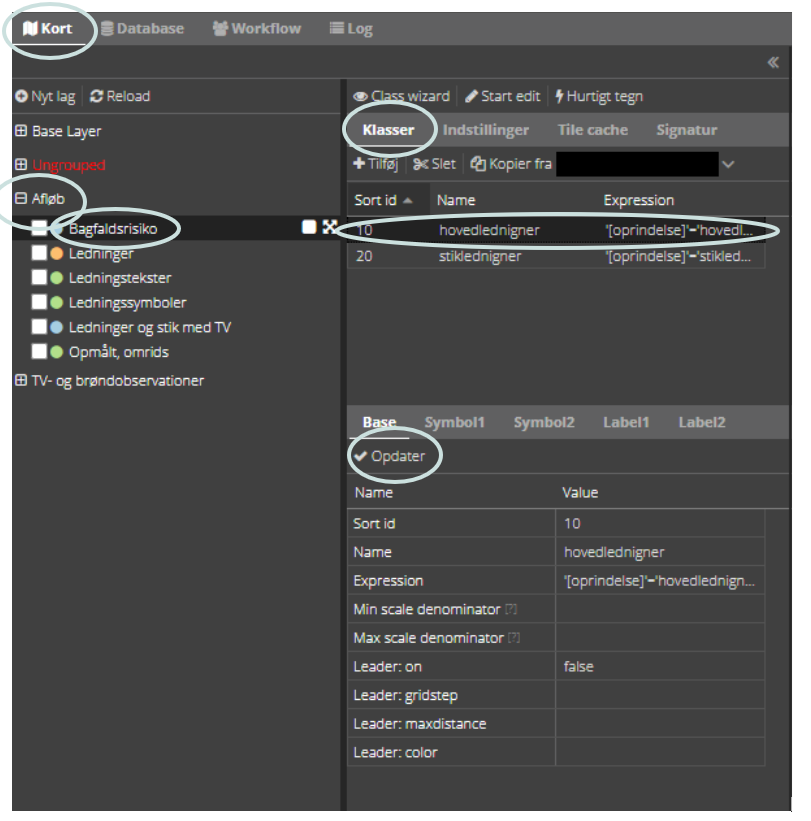

  2. Under fanebladet ‘kortvisning’, udvid gruppen ’Afløb’ og markér laget ’Bagfaldsrisiko’

  3. Her vises indstillinger på laget.

  4. Under fanebladet ’Klasser’: Klik på laggruppen ’Hovedledninger’, Tryk på knappen ’Opdater’. For en god ordens skyld vises hele skærmbilledet med cirkel og rækkefølge på de knapper, der skal aktiveres.

    Map Status lagadministration
    Map Status lagadministration
  1. Gå ind på linket: https://mapgogc2.geopartner.dk/
  2. Indtast brugernavn og adgangskode for mapstatus brugeren.
  1. Gå ind under konfigurationen – og klik på WebGIS genvejen ‘VIDI’

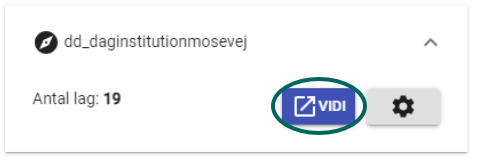

    Map Status genvejslink
    Map Status genvejslink
  2. Der åbnes en ny fane i browseren, med dette link (eksempel): ’ https://mapgovidi.geopartner.dk/app/mapstatus/dd_daginstitutionmosevej’

  3. Linket suppleres med ’/?config=mapstatus.json’

  1. Linket kan suppleres med ’&dps=1’, som angiver at løsningen kan starte op uden kontrol for at alle lag eksisterer i databasen. Det er en stor fordel i forhold til at nogen kunder ikke bruger projekttegninger.
  2. Det endelige link i eksemplet er: https://mapgovidi.geopartner.dk/app/mapstatus/dd_daginstitutionmosevej/?config=mapstatus.json&dps=1

Vedrørende bogmærker i MapStatus:

I dag er det sådan at et bogmærke i internetbrowseren gemmer kortets tilstand af tændte og slukkede lag. Dette er ikke så hensigtsmæssigt og giver i flere situationer en meget langsom opstart af kortet. Det bedste at gøre, er følgende:

  • Opret bogmærket manuelt i browseren med det præcise link, via browserens funktion ‘Bogmærkeadministrator’. Bogmærkelinket er det præcise link, bestemt i forrige afsnit
  • På mobile enheder gælder det samme, at det præcise link skal gemmes via enhedes bogmærkeadministrator, hvor linket kan indtastes manuelt.

Filtrering af TV oplysninger

Ved visse konfigurationer af Map Status er der behov for at filtrere på informationer der er importeret ind i løsningen. Det drejer sig typisk om behov for filtrering til at kun de nyeste importerede tv oplysninger vises i kortet. Dette afsnit er en step-by-step vejledning, der viser hvordan man opsætter et prædefineret filter til styring af at det kun er importerede tv oplysninger siden 1. januar 2024 der vises.

Sådan opsættes et prædefineret filter

  1. Gå ind på linket: https://mapgogc2.geopartner.dk/
  2. Indtast brugernavn og adgangskode for mapstatus brugeren.
  1. Gå ind under konfigurationen, f.eks. ‘dd_ffv_millinge’ – udvid knappen og klik på tandhjulet

  2. En ny fane åbnes til justering af programindstillinger for Map Status opsætnignen for ‘dd_ffv_millinge’.

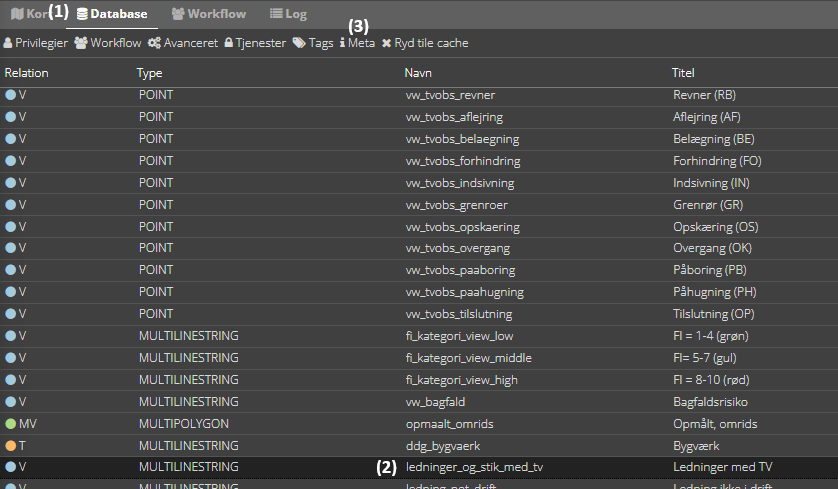

  3. Vælg fanen ‘Database’ i øverste venstre hjørne (1). Find laget ‘Ledninger med TV’ (2). Vælg knappe ‘Meta’ (3).

    Map Status, find lag
    Map Status, find lag
  4. I Meta konfigureationsvinduet scrolles ned til overskriften Filters’. Her sættes feltværdi og forudfyldt filter på for feltet. Eksemplet i billedet herunder viser at feltet ‘datoudfoert’, sættes med et prædefineret filter hvor dato er større end 1. januar 2024.

    Map Status, sæt prædefineret filter
    Map Status, sæt prædefineret filter
  5. Filterværdierne er skrevet herunder i klar tekst. Klik på kopier knappen for at hente indholdet til udklipsholder og indsættelse i Map Status konfiguration.

Filter config
[
{"field": "datoudfoert","operator": ">"}
]
Predefined filters
{">2024":"datoudfoert>'2024-01-01'"}
  1. Når filterværdierne er indstillet, tryk på ‘Opdater’ og indstillinger for prædefineret filter slår igennem og vil ses næste gang Map Status køres. Har du allerede Map Status for den pågældende konfiguration kørende, så tryk Ctrl F5 i browseren.
